Въведение


Това е чернова на ръководството, предназначена за преглед. Ако имате коментари, моля, изпратете ги на info@omimo.org. Проверявайте отново за окончателната версия.

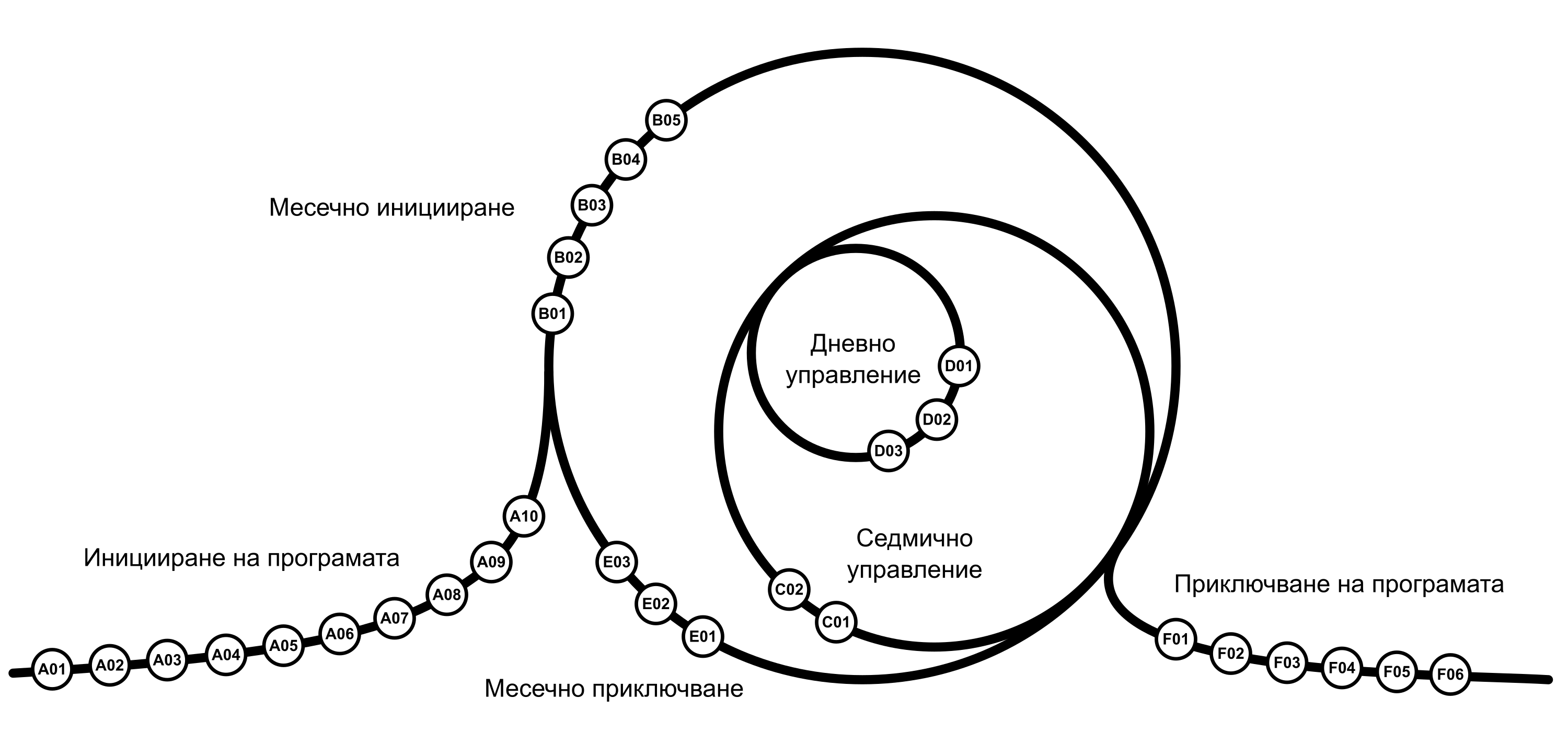

P4.express е минималистичен, практичен начин за управление на програми. Той има прост процес, показан на диаграмата. Състои се от 29 управленски дейности в 6 групи от дейности. Кликнете върху някоя от дейностите в уеб версията на диаграмата или използвайте съдържанието в изтеглените версии, за да отворите описанието ѝ. Можете и просто да започнете с първата дейност, A01, и да прочетете всички дейности подред.

Естество

P4.express е поетапен подход за управление на програми — такъв подход обикновено се нарича метод, методология или рамка. Той не е описателно ръководство за това как всички или някои организации управляват програмите си, а описание на един-единствен начин да се прави това, наречен P4.express.

Съвместимост

P4.express, като всички други модули от семейството на OMIMO, е модулен. Това означава, че можете да го използвате във всякаква конфигурация, а не сте ограничени до проекти и портфолиа, използващи методите на OMIMO; проектите ви могат например да се изпълняват с P3.express, micro.P3.express, DSDM®, Scrum, PRINCE2® или всяка друга система, без това да създава проблеми за P4.express.

P4.express може да се използва за всякакъв тип програми: инфраструктурни, градски, за организационна промяна, здравни, културни, артистични, хуманитарни и т.н. P4.express е насочен към всички индустрии, но не и към граничните случаи в тях, защото те биха направили системата твърде сложна за всички.

Когато има структурирано управление на портфолио, P4.express очаква то да не се намесва пряко в проектите в рамките на програмата. Системата за управление на портфолиото трябва да направлява само програмата като цяло и да остави програмата да направлява собствените си проекти.

Мащаб

P4.express може да се използва в широк спектър от програми — от малки до големи. Той обаче е проектиран за програми, които имат под себе си само проекти и ad hoc дейности; не се предвижда под програма по P4.express да има по-малки програми, защото в повечето случаи това не е нужно и би усложнило системата.

P4.express е проектиран да е полезен в малки и големи програми без много настройки. Използването му за микропрограми и мегапрограми обаче би изисквало сериозни настройки.

Външни клиенти

Организацията ви може да предприема програмата за себе си или за външен клиент. Когато е за външен клиент, е важно да имате подходящ договор, защото програмите по природа са силно недетерминистични и изследователски и договорите с фиксирана цена не са подходящи за тях.

Проекти без програми

Програмата осъществява и поддържа очаквани резултати. Това става чрез

  1. генериране на Сценарии за цялостни решения и
  2. направляване на високо ниво на проектите, които изпълняват тези решения.

Проектът не е цялостно решение, а конкретна стъпка към него. За да са полезни, проектите трябва да са част от цялостно решение. С други думи, зад всеки проект винаги стои програма. Програмата може да е имплицитна и да остане незабелязана, но тя съществува. Например проект за построяване на болница в даден град вероятно се предприема, за да се подобри здравеопазването там. Някой трябва да провери дали построяването на болницата е най-добрият вариант за подобряване на здравеопазването в града и ако да — какво още трябва да се направи, за да се осъществи наистина този резултат. Това описва програмата зад проекта, която може да протича имплицитно, без структура. Структурираният подход е от голяма полза за такива програми, най-вече защото гарантира (като част от програмата), че резултатите не са оставени на произвола, а се поддържат активно.

Програмите не се ограничават до средни и големи случаи като горния пример. Дори изучаването на P4.express от ваша страна може да се смята за проект. Можете да помислите за програмата зад него и да я направите експлицитна, заедно с дейностите ѝ по осъществяване и поддържане.

И така, от холистична гледна точка зад всеки проект винаги стои имплицитна или експлицитна програма. За доставчик, който отговаря за даден проект, програмата обаче може да е извън обхвата му — така се появяват самостоятелните проекти в организации, изпълняващи проекти за външни заинтересовани страни.

Процес

Процесът на P4.express включва 29 дейности, разделени в следните групи от дейности:

Много бързите програми могат да заменят месечния цикъл със седмичен и да премахнат обичайните дейности от Седмичното управление.

Един проект е завършен, когато продуктът му е създаден, но при програмата не е така: след като очакваните резултати бъдат осъществени, програмата трябва да продължи още два пъти по толкова цикли, колкото е отнело осъществяването им (или друга продължителност, подходяща за случая), за да поддържа тези резултати. Първите няколко цикъла може да са изцяло насочени към осъществяване на резултати, следващите — както към осъществяване на нови, така и към поддържане на старите, а останалите — изцяло към поддържане на резултатите. Съществуването на циклите на осъществяване премахва нуждата от цикъл след програмата, подобен на този в другите модули на OMIMO.

При поддържането на резултатите трябва да се измерват и ползите от тях. В една пълна проектна екосистема има структурирана система за управление на портфолио и спонсорът на програмата ще занесе измерванията там за по-задълбочено управление.

Роли

Основните роли в програма по P4.express са следните:

Освен основните роли, подчинените проекти трябва да имат следните роли, участващи в програмата като второстепенни:

В малки програми един човек може да е спонсор както на програмата, така и на проектите ѝ, и един човек може да е мениджър на програмата и ръководител на всички проекти. Съчетаването на ролите на спонсора и мениджъра на програмата обаче трябва да се избягва, където е възможно: едната роля се занимава с абстрактни, а другата — с конкретни въпроси, и един човек обикновено не може да се справи с двете и пренебрегва едната. Освен това понякога поемането на двете роли от един човек може да е конфликт на интереси.

Документи

Документите на P4.express и основното съдържание на всеки от тях са следните:

Помнете: не събирайте данни, които не са ви нужни, и поддържайте документите прости и целенасочени. Не е нужно да използвате и сложен софтуер — започнете с прости инструменти и преминете към по-усъвършенствани само ако имате основателна причина.

Относно бизнес казусите имайте предвид, че в OMIMO бизнес казусът на проект или програма не се създава вътре в тях, а в слоя над тях, защото изисква по-широка перспектива от тази на проекта или програмата, които описва. Така в P4.express ще създавате бизнес казуси за проектите в програмата, но бизнес казусът на самата програма ще е извън нея и ще се управлява от орган на по-високо ниво, като управлението на портфолиото.

Настройка

Както при другите минималистични системи, най-добре е да не настройвате P4.express предварително. Вместо това го внедрете и използвайте така, както е описан в ръководството, и след това го персонализирайте постепенно, главно в дейност E03, в отговор на обратната връзка от средата и чрез внимателни проби и грешки.

История

Първата затворена чернова на P4.express беше създадена през септември 2025 г. Втората затворена чернова беше публикувана през май 2026 г., последвана от публичната чернова през юли 2026 г. и окончателната версия през _____.
